结论先行
核心结论
- 意向订单已超2000架(E4,E21)、头部企业累计千余架(E20),深圳规划2026年底前1200个起降点/1000条航线(E12)。
- 产业资本流入显著:20省市低空基金约1135亿元(E13),上海对整机项目最高支持1亿元(E16),公告提及eVTOL公司数从155家增至197家(E3)。
- 产能集中落地:沃飞成都基地2026下半年投产(E26),高域黄埔产线已投产年产100台(E22),时的科技芜湖基地2026年内竣工(E38),富临精工新增8000台/年电推进零部件产能(E35)。
- 技术与标准突破:四项适航标准发布(E41-E44),峰飞V2000CG获境外VTC(E46),英搏尔电推进通过AS9100D(E49),孚能半固态电池批量交付(E51)。
- 但制造端财务尚未放量:样本资本开支仅+14%(E1),营收-1%(E2),板块近1年-9.05%(E52),需通过未来1-3年产线投资验证。
一、需求拐点:意向订单与城市试点形成量产牵引
eVTOL需求拐点已现,意向订单与城市试点形成量产牵引。高域AirCab累计获得超2000架意向订单,订单总额突破33亿元E4;沃飞长空累计斩获千余架订单E20。推断,头部企业订单规模显示需求已从单架采购转向批量意向;若按计划转化,未来1-3年可形成实际交付需求。
城市低空基建试点同步展开,为需求转化提供运营场景。深圳计划2026年底前建设1200个以上起降点、1000条以上商业低空航线,实现70%人口覆盖快递服务E12。起降点和航线是eVTOL商业运营的基础设施。试点城市明确的数量目标,促使运营方提前锁定eVTOL订单。意向订单与城市试点相互强化,形成量产牵引。
量产阶段仍为小批量,但头部交付已启动,成本优势支持放量。亿航2025年全年交付221架,其中EH216系列215架、VT35 6架E33。峰飞V2000CG在2025年7月三证齐全后开始交付E33。eVTOL采购成本约为直升机的0.33倍,运维成本约为直升机的1/10E34。成本优势是推动意向订单转实际采购的因素,但多数载人机型仍在TC取证阶段E33,未来1-3年转化进度取决于取证速度(推断)。
二、产业资本流入:公告参与公司数量与基金规模同步增长

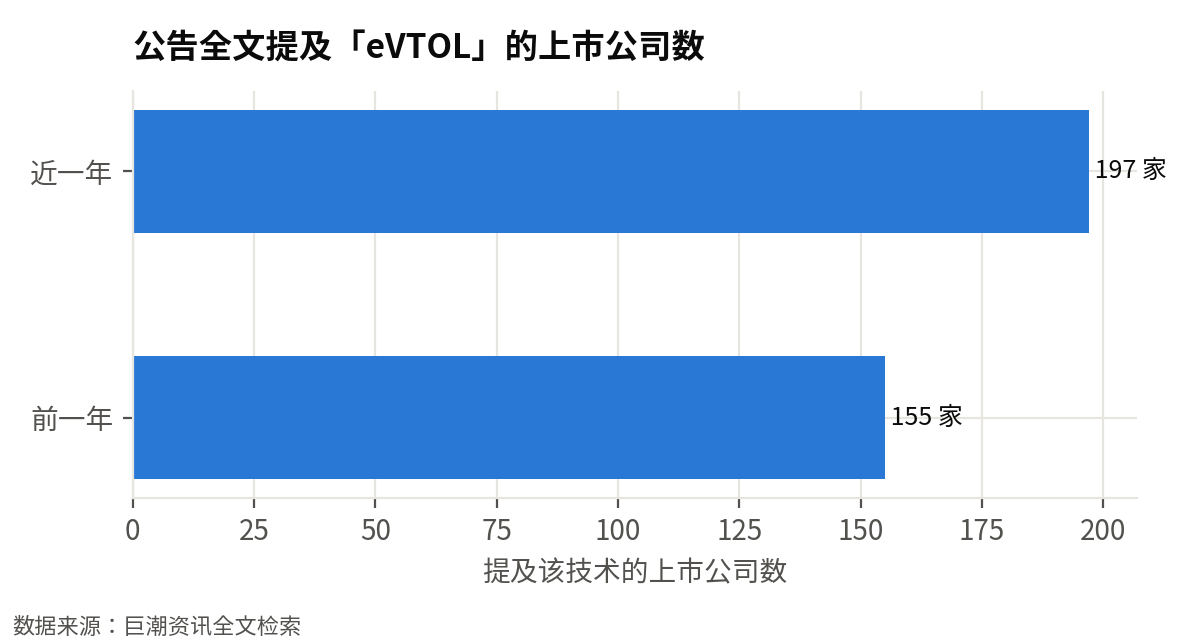

结论:低空经济eVTOL已进入产业资本密集进入期。上市公司公告参与数量增长,政府引导基金形成规模,为产线投资提供资金。截至2026年9月28日近一年,公告中提及“eVTOL”的上市公司197家,公告677条;前一年为155家、391条E3,参与公司数量增长27%(见图1)。全国20个省市设立低空经济产业引导基金,总规模约1135亿元E13。
产业资本通过多轮融资进入eVTOL整机与电推进领域。沃飞长空完成近10亿元新一轮融资E5。追梦空天科技完成数亿元A+轮融资,杭实集团及下属杭州低空公司领投E29。览翌航空完成超亿元Pre-A++轮融资,资金用于加速eVTOL研发及武汉产能建设E30。这些资金直接支持整机企业的产线投资与产能扩张。
地方政策资金同步加码。上海对eVTOL整机项目最高支持1亿元,关键核心技术项目最高支持5000万元E16。结合约1135亿元的引导基金规模E13,推断产业资本与政府资金共同形成对eVTOL产线投资的资金供给。公告参与公司数量增长显示产业链公司正式布局该技术(见图1)。

三、产能落地:头部整机与电推进产线在2026-2027年集中投产
产能落地趋势明确。多个产线项目已从规划进入建设/投产阶段:高域广州黄埔产线已投产运营,年产能100台E22;沃飞长空成都基地一期完成封顶,预计2026年下半年正式投产E26E39;时的科技芜湖基地已开工,计划2026年内竣工,规划两条eVTOL总装产线E38;云山动力规划10GWh电池产能,预计明年投产E32。这些项目将直接产生设备与检测需求。
电推进零部件产线同步集中落地。富临精工低空飞行器动力系统关键零部件项目新增产能8,000台/年,覆盖高性能动力直驱电机和电子泵E7E8E35;江特电机在宜春建设航空电机、智能电控、螺旋桨桨叶产线,形成40kW~140kW全场景电推进动力覆盖能力E36。上述产能集中于2026-2027年释放,推断将带动电机制造、测试设备及检测服务需求。

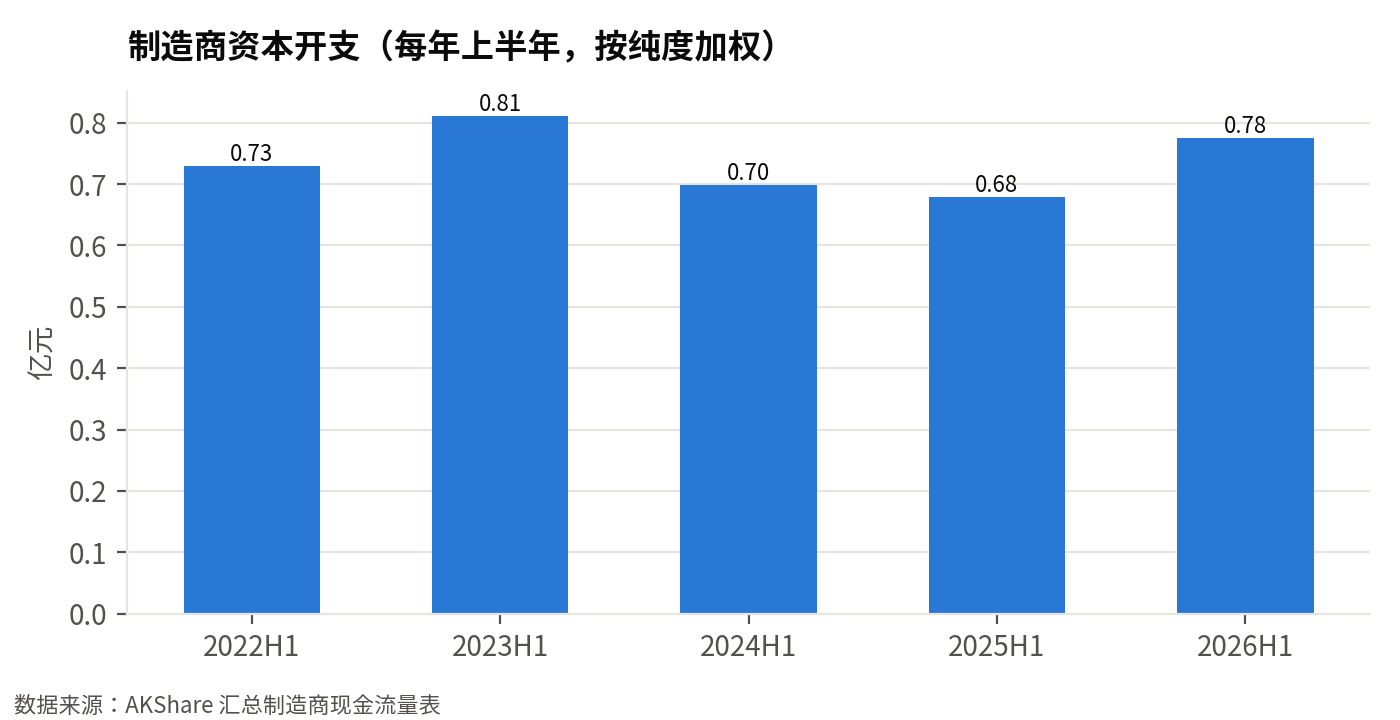

资本开支印证产能建设加速。2026年上半年制造商资本开支0.78亿元,同比增长14%(见图2),推断与产线建设投入相关。蓝色向量在绍兴越城投资10.00亿元建设eVTOL总装智造基地,建设SKYLA V30公务机首条生产线E37。整机与电推进产线集中投产,对生产装备、检测设备形成直接采购需求。

四、技术与标准:适航与部件认证突破打通量产合规路径
适航标准、型号认可和供应链认证已密集落地,降低量产不确定性。民航局已发布AC-21-AA-2026-45、AC-21-AA-2026-44、AC-21-AA-2026-47、AC-21-AA-2026-46等适航标准,覆盖动力提升、限用类、正常类动力提升及多旋翼无人驾驶航空器系统E41E42E43E44。峰飞V2000CG获印度尼西亚民航总局型号认可证,是全球首张eVTOL境外适航认可E46。英搏尔eVTOL电推进系统通过AS9100D航空质量体系认证,进入小批量应用阶段E49。
已发布的适航标准中,AC-21-AA-2026-45针对动力提升航空器,AC-21-AA-2026-44针对限用类无人驾驶航空器系统,AC-21-AA-2026-47和AC-21-AA-2026-46分别针对正常类动力提升和多旋翼无人驾驶航空器系统E41E42E43E44。供应链认证同步推进:孚能科技能量密度超过330Wh/kg的半固态电池已批量交付多家国内外eVTOL客户E51;富临精工交付15套eVTOL动力电机和冷却油泵红标件工程样机,并随整机进入适航认证E50。
型号认可方面,峰飞V2000CG获印度尼西亚民航总局型号认可证,为全球首张eVTOL境外适航认可,证明中国整机适航能力获境外监管接受E46。御风未来设计保证系统于2025年12月10日获民航中南地区管理局批准,E40H中型复合翼无人驾驶航空器获颁型号合格证E48。富临精工与沃飞长空达成战略合作,其动力电机和冷却油泵红标件工程样机已随整机进入适航认证E50。部件与整机适航的协同推进,降低量产合规的不确定性。
五、竞争与关注度:潜力高未拥挤,当前是布局窗口

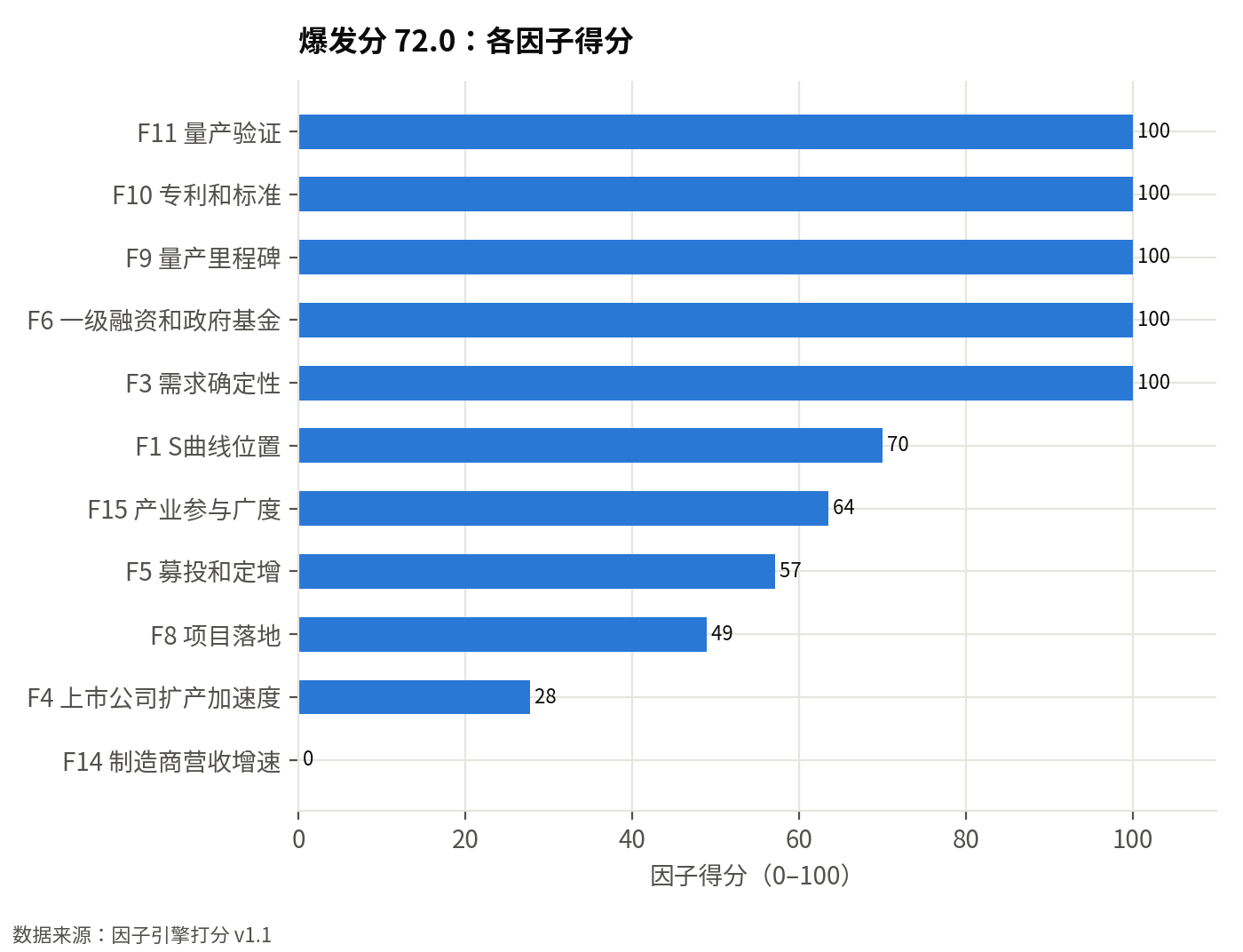

低空经济eVTOL整机与电推进赛道当前呈现“潜力高且未拥挤”的特征,是布局窗口。因子引擎给出的爆发分为72.0、前瞻性分为82,结论为“重点:潜力高且未拥挤”(见图3)。该结论直接支撑提前卡位判断。
制造商资本开支显示竞争未拥挤。2026年6月30日,样本公司资本开支累计0.78亿元E1,同比仅增长14%E1。投入规模小、增速低,说明产业尚未进入大规模扩产阶段。推断,现阶段竞争对手少,行业整体存在提前布局以建立先发优势的窗口。
产业关注度上升但资本市场未过热。近一年提及eVTOL的上市公司为197家E3,前一年为155家E3;相关公告为677条E3,前一年为391条E3。但近90天与本行业直接相关的券商研报仅7篇E52,飞行汽车(eVTOL)概念板块近1年下跌9.05%E52、近3个月下跌2.64%E52。这表明关注度提升未引发资金拥挤,行业仍处早期。
综合判断,前瞻性分82与爆发分72.0的组合说明技术方向受认可但尚未进入过热竞争。资本市场负收益与研报数量少进一步印证未拥挤。推断,当前窗口下,行业整体存在提前布局电推进检测与精密部件等关键环节、以降低未来红海竞争风险的空间。

反方论证与验证信号
这个判断可能错在哪里
- 制造端财务数据未明显改善:样本资本开支仅+14%(E1),营收-1%(E2),产线投资尚未传导到设备需求。
- 研发与适航风险高:富临精工提示低空飞行器动力系统项目研发失败风险(E53,E55),江特电机项目尚未形成收入、能否批量供货不确定(E75)。
- 终端渗透率低、商业模式不成熟:量产阶段为小批量、渗透率未查到(E33),深城交指出空域开放受限、载具使用成本较高、基础设施投资回收期长(E70),板块近1年-9.05%(E52)。
接下来要盯的信号
- 2026Q4:沃飞长空成都基地投产(E26),峰飞V2000CG年内交付首批5架(E47)。
- 2026年底:深圳1200个起降点/1000条航线建设进展(E12),适航标准正式稿后的型号合格证发放。
- 2027年:富临精工8000台/年电推进零部件随整机适航通过(E35,E50),云山动力10GWh电池产能投产(E32),时的科技芜湖基地竣工(E38)。
附录 证据清单
正文上标对应下表。A 级:公告、财报、政府文件、环评招投标;B 级:券商研报、行业协会;C 级:媒体。
| 编号 | 内容 | 来源 | 日期 | 等级 |
|---|---|---|---|---|
| E1 | 制造商资本开支(年初至今累计,按纯度加权):2026-06-30 为 0.78 亿元,上年同期 0.68 亿元,同比 +14%。样本公司:万丰奥威、宗申动力、卧龙电驱、应流股份 | AKShare 汇总上市公司定期报告 | 2026-06-30 | A |
| E2 | 制造商营业收入(年初至今累计,按纯度加权):2026-06-30 为 15.42 亿元,上年同期 15.55 亿元,同比 -1%。样本公司:万丰奥威、宗申动力、卧龙电驱、应流股份 | AKShare 汇总上市公司定期报告 | 2026-06-30 | A |
| E3 | 巨潮资讯公告全文中提及「eVTOL」的上市公司:截至 2026-09-28 的近一年 197 家、公告 677 条;前一年 155 家、公告 391 条 | 巨潮资讯全文检索 | 2026-09-28 | A |
| E4 | [订单定点] 高域科技:截至2026年5月,AirCab已斩获超2000架意向订单,订单总额突破33亿元(金额 33.00 亿元) | eVTOL研制商高域科技完成A轮融资 | 2026-05-31 | C |
| E5 | [融资] 沃飞长空:2月初官宣完成近10亿元新一轮融资,创开年低空经济最大单笔融资纪录(金额 10.00 亿元) | 川观新闻丨eVTOL头部川企启动科创板IPO辅导,冲击国内“飞行汽车”第一股-四 | 2026-02-05 | A |
| E7 | [募资] 富临精工:向特定对象发行股票募集说明书:项目预计总投资10,000万元,拟全部使用本次发行募集资金(金额 1.00 亿元)(产能:新增8,000台/年) | 富临精工:向特定对象发行股票募集说明书(修订稿) | 2026-09-10 | A |
| E8 | [募资] 富临精工:向特定对象发行股票,低空飞行器动力系统零部件项目总投资10,000万元,新增产能8,000台/年(金额 1.00 亿元)(产能:新增8,000台/年) | 富临精工:关于富临精工股份有限公司申请向特定对象发行股票的审核问询函之回复报告 | 2026-09-10 | A |
| E12 | [政策规划] 相关企业:深圳2026年底前建设1200个以上起降点、1000条以上商业低空航线,实现70%人口覆盖快递服务 | 中国新领军者——电动垂直起降飞行器(eVTOL)的崛起 | 2025-10-02 | C |
| E13 | [政策规划] 相关企业:全国已有20个省市设立低空经济产业引导基金,总规模约1135亿元 | “十五五”期间低空经济发展机遇:国资引领与金融赋能 | 2025-11-27 | B |
| E16 | [政策规划] 相关企业:上海对eVTOL整机项目最高支持1亿元,关键核心技术项目最高支持5000万元 | 剑指“世界eVTOL之都”,打造天空之城上海要链接好这片区域 - 21经济网 | 2026-01-06 | B |
| E20 | [订单定点] 沃飞长空:已累计斩获千余架订单 | 川观新闻丨eVTOL头部川企启动科创板IPO辅导,冲击国内“飞行汽车”第一股-四 | 2026-04-07 | A |
| E21 | [订单定点] 高域:公司已获得2000架意向订单 | eVTOL量产机下线投产,目前已获得2000架意向订单,航天ETF华安(1592 | 2026-06-01 | A |
| E22 | [量产交付] 高域:高域首台量产机正式下线,广州黄埔智能制造产线正式投产运营(产能:年产100台) | eVTOL量产机下线投产,目前已获得2000架意向订单,航天ETF华安(1592 | 2026-06-01 | A |
| E24 | [量产交付] 峰飞航空:峰飞航空V2000CG(货运)已取TC/PC证,可进入商业化量产阶段 | 【华创交运|低空深度】英搏尔:向天、出海:再谈英搏尔高景气新动能——华创交运|低 | 2026-06-27 | B |
| E25 | [扩产投资] 相关企业:青岛生产基地规划投资建设年产20000㎡航空级亚克力玻璃项目,已取得备案(产能:年产20000㎡航空级亚克力玻璃) | 截至2026年6月30日止6个月之中期业绩公告 | 2026-06-30 | A |
| E26 | [扩产投资] 沃飞长空:成都全球总部基地及生产基地一期完成封顶,预计2026年下半年正式投产 | 川观新闻丨eVTOL头部川企启动科创板IPO辅导,冲击国内“飞行汽车”第一股-四 | 2026-07-01 | A |
| E29 | [融资] 追梦空天科技:完成数亿元A+轮融资,杭实集团及下属杭州低空公司领投 | 追梦空天科技完成数亿元A+轮融资 杭实集团及下属杭州低空公司领投 | 2026-09-03 | B |
| E30 | [融资] 览翌航空:完成超亿元Pre-A++轮融资,加速eVTOL研发及武汉产能建设 | 览翌航空完成超亿元Pre-A++轮融资,加速eVTOL研发及武汉产能建设 | 2026-09-04 | B |
| E31 | [中试线] 云山动力:干法电极中试线开始连续化运行 | 对话云山动力齐天宇:已量产340Wh/kg液态电池 干法电极中试线开始连续化运行 | 2026-09-06 | A |
| E32 | [扩产投资] 云山动力:规划10GWh高能量密度电池产能,预计明年完成建设并投产,满足低空经济需求(产能:10GWh) | 对话云山动力齐天宇:已量产340Wh/kg液态电池 干法电极中试线开始连续化运行 | 2026-09-06 | A |
| E33 | 量产阶段:小批量;渗透率:未查到公开数据。口径:没有查到官方或机构发布的 eVTOL 终端渗透率(例如占通航或短途出行运力的比例),因此填 null。阶段按交付量判断:头部企业亿航 2025 年全年交付 221 架(EH216 系列 215 架、VT35 6 架);峰飞 V2000CG 在 2025 年 7 月已三证齐全,开始向客户交付;其余载人机型大多还在 TC 取证阶段。 | 信达证券 eVTOL 适航三证进展报告摘要(三个皮匠报告转载) | 2026-09 | B |
| E34 | 成本约为直升机(按采购成本比;原文还说运维成本约为直升机的 1/10)的 0.33 倍;近 3 年平均年降本 未查到%;机构预计成本打平年份:未查到 | 财联社 2024-09-23 报道,数据是天空汽车 COO 郭黎明的说法,不是机 | C | |
| E35 | 富临精工「低空飞行器动力系统关键零部件项目(定增募投,含高性能动力电机和电子泵研发中试线)」:阶段 未知;投资额 1.00 亿元;产能 新增 8,000 台/年低空飞行器动力系统关键零部件(包括高性能动力直驱电机和电子泵)的生产能力 | 低空飞行器动力系统关键零部件项目(定增募投,含高性能动力电机和电子泵研发中试线) | 2026-09-10 | A |
| E36 | 江特电机(子公司江特高新拟设尉尔天合)「低空航空器电推进系统产业化(宜春建设航空电机、智能电控、螺旋桨桨叶产线)」:阶段 未知;投资额 未披露;产能 形成 40kW~140kW 全场景电推进动力覆盖能力 | 低空航空器电推进系统产业化(宜春建设航空电机、智能电控、螺旋桨桨叶产线) | 2026-09-08 | A |
| E37 | 蓝色向量智能科技(杭州)有限公司「蓝色向量 eVTOL 总装智造基地(绍兴越城)」:阶段 未知;投资额 10.00 亿元;产能 建设SKYLA V30公务机首条生产线 | 蓝色向量 eVTOL 总装智造基地(绍兴越城) | 2026-09-26 | C |
| E38 | 时的科技「芜湖湾沚 eVTOL 智造基地(E20 申请 POA 的专属工厂)」:阶段 开工;投资额 未披露;产能 占地约70亩,规划建设两条完整的eVTOL总装产线,计划2026年内竣工 | 芜湖湾沚 eVTOL 智造基地(E20 申请 POA 的专属工厂) | 2026-09-04 | C |
| E39 | 沃飞长空「成都全球总部基地及生产制造基地项目一期」:阶段 开工;投资额 未披露;产能 一期已完成封顶,预计2026年下半年正式投产(报道未披露年产能) | 成都全球总部基地及生产制造基地项目一期 | 2026-04-07 | C |
| E40 | 追梦空天科技「追梦空天总部园区项目(萧山经济技术开发区,杭州首个 eVTOL 整机总部)」:阶段 未知;投资额 未披露;产能 重点打造生产制造、试飞交付、立体出行枢纽起降三大核心场景(DF3000/DF600) | 追梦空天总部园区项目(萧山经济技术开发区,杭州首个 eVTOL 整机总部) | 2026-06-08 | C |
| E41 | AC-21-AA-2026-45《动力提升航空器适航标准》(发布) | AC-21-AA-2026-45《动力提升航空器适航标准》 | 2026-02-12 | A |
| E42 | AC-21-AA-2026-44《限用类无人驾驶航空器系统适航标准》(发布) | AC-21-AA-2026-44《限用类无人驾驶航空器系统适航标准》 | 2026-02-12 | A |
| E43 | AC-21-AA-2026-47《正常类动力提升无人驾驶航空器系统……》(检索结果中标题不全)(发布) | AC-21-AA-2026-47《正常类动力提升无人驾驶航空器系统……》(检索结 | 2026-04-03 | A |
| E44 | AC-21-AA-2026-46《正常类多旋翼无人驾驶航空器系统……》(检索结果中标题不全)(发布) | AC-21-AA-2026-46《正常类多旋翼无人驾驶航空器系统……》(检索结果 | 2026-04-03 | A |
| E46 | 峰飞航空:V2000CG 获印度尼西亚民航总局型号认可证(VTC),这是全球首张 eVTOL 境外适航认可 | V2000CG 获印度尼西亚民航总局型号认可证(VTC),这是全球首张 eVTO | 2026-06-03 | C |
| E47 | 峰飞航空:与零界航空、皖江金租签订 30 架 V2000CG 采购协议(全国首例吨级 eVTOL 融资租赁),年内交付首批 5 架,其中 2 架在 9 月交付 | 与零界航空、皖江金租签订 30 架 V2000CG 采购协议(全国首例吨级 eV | 2026-09-10 | C |
| E48 | 御风未来(福昆):设计保证系统(DAS)于 2025-12-10 获民航中南地区管理局批准;E40H 中型复合翼无人驾驶航空器获颁型号合格证(下面的日期是报道日期) | 设计保证系统(DAS)于 2025-12-10 获民航中南地区管理局批准;E40 | 2026-01-04 | C |
| E49 | 英搏尔:eVTOL 电推进系统通过 AS9100D 航空质量体系认证,进入小批量应用阶段,并取得国内外部分企业的项目定点 | eVTOL 电推进系统通过 AS9100D 航空质量体系认证,进入小批量应用阶段 | 2026-09-15 | A |
| E50 | 富临精工:eVTOL 动力电机和冷却油泵的红标件工程样机已交付 15 套,并已随整机进入适航认证;与沃飞长空达成战略合作 | eVTOL 动力电机和冷却油泵的红标件工程样机已交付 15 套,并已随整机进入适 | 2026-09-10 | A |
| E51 | 孚能科技:能量密度超过 330Wh/kg 的半固态电池已批量交付多家国内外 eVTOL 客户 | 能量密度超过 330Wh/kg 的半固态电池已批量交付多家国内外 eVTOL 客 | 2026-09-22 | A |
| E52 | 近 90 天与本行业直接相关的券商研报 7 篇;飞行汽车(eVTOL)概念板块近 1 年涨跌 -9.05%、近 3 个月 -2.64% | AKShare 研报列表、概念板块行情 | 2026-09-28 | A |
| E53 | 富临精工在本次募集说明书重大风险提示中列示“(八)低空飞行器动力系统关键零部件项目研发失败的风险”,并称本次低空飞行器动力系统关键零部件项目系基于公司战略规划与市场需求对公司主营业务应用领域的延伸。 | 富临精工:向特定对象发行股票募集说明书(修订稿)(原文) | 2026-09-10 | A |
| E55 | 该低空飞行器动力系统关键零部件项目若未来下游市场发生重大变化,或公司研发布局与行业技术发展趋势不匹配,将可能无法开发出符合市场需求的技术与产品,导致部分研发项目失败。 | 富临精工:向特定对象发行股票募集说明书(修订稿)(原文) | 2026-09-10 | A |
| E57 | 低空飞行器动力系统关键零部件项目新增8,000台/年低空飞行器动力系统关键零部件(包括高性能动力直驱电机和电子泵)的生产能力。 | 富临精工:关于富临精工股份有限公司申请向特定对象发行股票的审核问询函之回复报告( | 2026-09-10 | A |
| E70 | 公司业务重点布局低空经济及智能网联等交通新基建领域,依托深圳等城市的先行先试,已在规划咨询、管服平台开发、基础设施场站建设等环节落地部分项目;此类新基建投入主要由政府主导,当前商业模式仍在成熟完善中,存在空域开放受限、载具使用成本较高、高阶自动驾驶及车路协同需求滞后、基础设施投资回收期较长等问题。 | 深城交:2025年度向特定对象发行股票募集说明书(注册稿)(原文) | 2026-07-04 | A |
| E73 | 尉尔天合拟将低噪螺旋桨、高功重比电机、智能电控三大核心部件系统集成,形成40kW~140kW全场景电推进动力覆盖能力,并按“上海研发引领、宜春制造支撑”布局,依托宜春产业基础建设航空电机、智能电控、螺旋桨桨叶等核心部件产线。 | 低空航空器电推进系统产业化(宜春建设航空电机、智能电控、螺旋桨桨叶产线)(原文) | 2026-09-08 | A |
| E75 | 宜春低空飞行营地项目在启动签约仪式上宣布启动,拟建设集飞行运行、技术验证、人才培养、航空科普、低空文旅等功能于一体的标准化飞行实训与航空应用基地,为轻型航空器、电动飞行器和重载无人机等提供起降、设备调试与性能测试条件,并作为公司电推进动力系统的地面联调与装机试飞平台;相关事项尚处于启动及筹备阶段,尚未形成收入,产品尚需试验验证、适航取证及客户验证,能否实现批量供货存在不确定性。 | 低空航空器电推进系统产业化(宜春建设航空电机、智能电控、螺旋桨桨叶产线)(原文) | 2026-09-08 | A |
