行业深度论证报告 · 硫化物全固态电池

硫化物全固态产线投资将爆发,检测设备行业需提前布局相关检测环节

2026-10-04 · 种子行业雷达

结论先行

市场普遍认为市场普遍认为硫化物全固态电池处于产业化前夜,2026-2027中试定型,2030年左右规模化商用。
我们的判断未来1-3年产线投资将率先爆发,设备与检测需求先行,万吨级硫化锂和10GWh级全固态产线在2027年前密集动工。
置信度中高:领先财务指标和项目落地明确,但终端量产未验证、成本仍高。
61.8爆发分
69前瞻性分
重点结论分组
94证据条数

核心结论

  • 设备商合同负债同比+42%,制造商资本开支同比+62%,产线投资先行指标加速 E1E2。
  • 公告提及硫化物电解质上市公司数量一年从10家增至22家,产业参与度翻倍 E4。
  • 万吨级高纯硫化锂产线和20GWh全固态量产线已开工/规划,2026-2027为产能建设高峰 E24E25。
  • 硫化物电解质成本下降超35%,但整体成本仍为液态4.2倍,量产未开始,短期爆发集中于设备与中试线 E89E40E39。
  • 标准与政策明确支持硫化物路线,但二级市场关注度低,存在提前布局窗口 E21E61。

一、产线投资先行指标已转强,设备需求确定增长

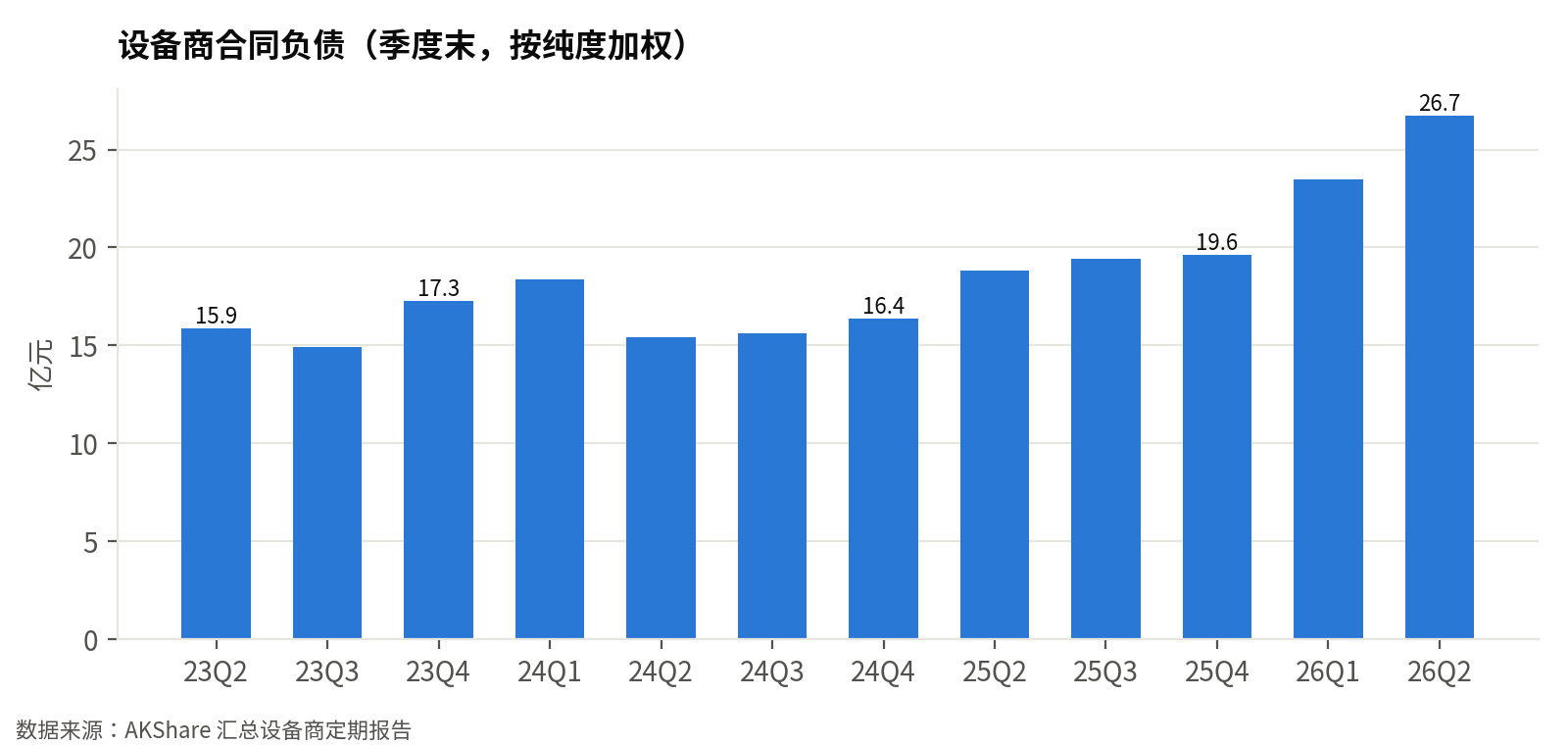

产线投资先行指标已转强,设备需求确定增长。2026年6月30日,设备商合同负债26.73亿元,同比+42%E1;制造商营业收入48.53亿元,同比+87%E3。两项数据同步高增,说明下游扩产订单已释放(见图1)。

合同负债代表设备商已收未交付的订单预收款,是产线投资的领先信号。2026年6月30日合同负债26.73亿元,上年同期18.81亿元E1。制造商营业收入从25.93亿元增至48.53亿元E3。收入与预收款同时增长,表明电池厂商正在扩产,设备采购需求已从订单传导至收入。推断未来1-3年设备采购将放量。

订单定点进一步验证。2025年度相关企业固态中标整线项目及干法整体方案,新签订单4.30亿元E20。利元亨另获两家头部客户关键机型及中试线订单E33,向头部车企客户交付的全固态电池整线项目完成交付并实现阶段性验收E55。从预收款到整线交付,设备需求正在兑现。推断设备采购放量具备持续性。

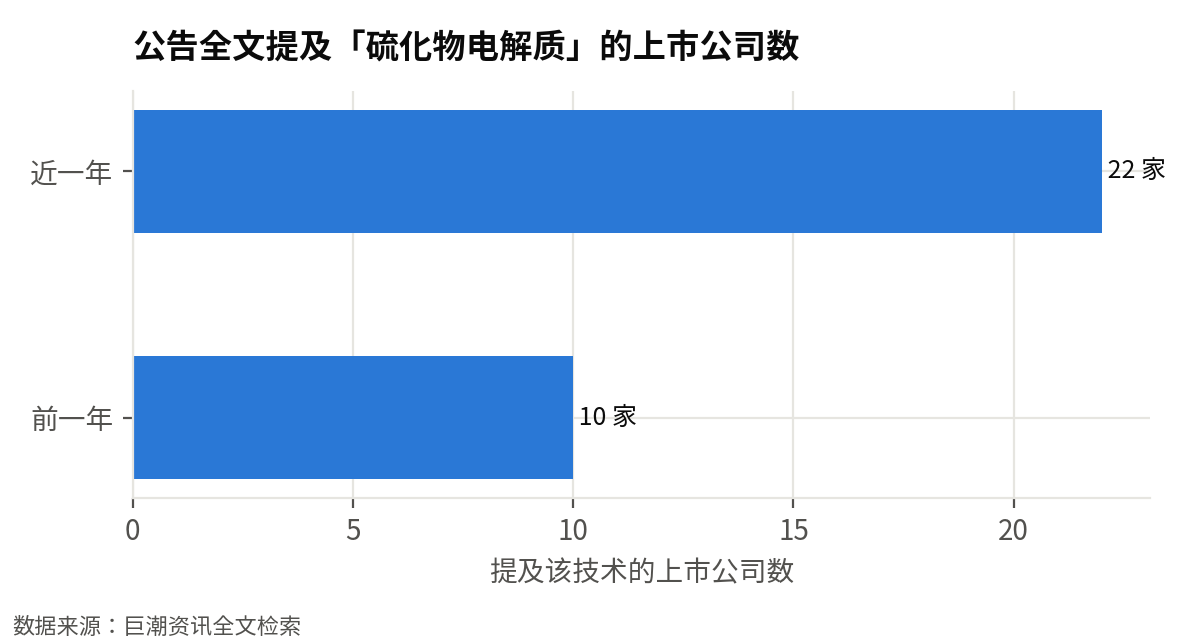

设备商合同负债(季度末,按纯度加权,亿元):2026-06-30 为 26.73 亿元,同比 +42%;合同负债代表设备商已收未交付的订单预收款,是产线投资的领先信号
图1 设备商合同负债(季度末,按纯度加权,亿元)2026-06-30 为 26.73 亿元,同比 +42%;合同负债代表设备商已收未交付的订单预收款,是产线投资的领先信号

二、资本开支与产业参与度同步提升,行业进入扩张期

资本开支与产业参与度同步提升,行业进入扩张期。2026年上半年制造商资本开支8.27亿元E2,同比+62%E2(见图2)。近一年提及「硫化物电解质」的上市公司从10家增至22家E4(见图3)。资金正流入硫化物环节,投资扩张趋势成立。

资本开支增长来自样本公司:道氏技术、天赐材料、当升科技、上海洗霸、国轩高科、赣锋锂业E2。国轩控股集团年产2万吨固态电池关键材料项目启动,为行业首条万吨级高纯硫化锂量产线E24,计划2027年全面建成E26。赛科动力完成数亿元A轮融资E29。推断:资本开支与产能建设同步,扩张趋势明确。

公告密度提升显示产业参与度扩大。近一年22家上市公司发布60条提及「硫化物电解质」的公告,前一年为10家、31条E4(见图3)。公司数增加120%E4,公告条数接近翻倍。反映更多企业正式披露布局硫化物技术。推断:更多公司进入该环节,产业进入扩张期。

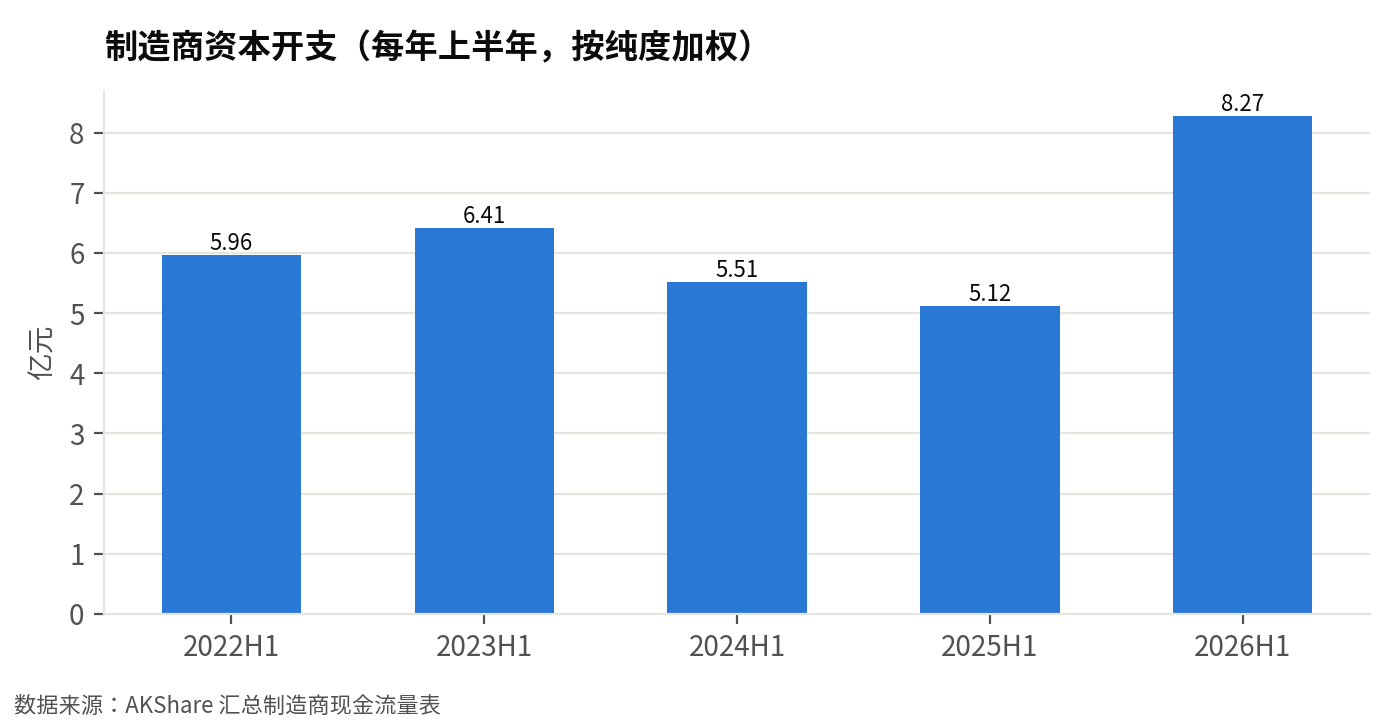

制造商资本开支(每年上半年同口径,亿元):2026 年上半年 8.27 亿元,同比 +62%
图2 制造商资本开支(每年上半年同口径,亿元)2026 年上半年 8.27 亿元,同比 +62%
在公告中提及「硫化物电解质」的上市公司数:从 10 家增加到 22 家(+120%),更多产业链公司在正式公告里布局该技术
图3 在公告中提及「硫化物电解质」的上市公司数从 10 家增加到 22 家(+120%),更多产业链公司在正式公告里布局该技术

三、从实验室到量产线,产能落地密集启动

硫化物全固态电池产能正从实验室走向量产线。国轩控股年产2万吨高纯硫化锂量产线在安徽安庆启动,是行业首条万吨级高纯硫化锂量产线E24。比亚迪重庆璧山首期20GWh全固态量产线计划2026年三季度开工E25E48。万吨级硫化锂和20GWh电芯量产线进入建设周期。

硫化锂与固态电解质产线密集动工或竣工。天齐锂业年产50吨硫化锂中试项目已实质落地并动工,预计2026年下半年竣工E11E42。天赐材料百吨级硫化锂及固态电解质中试产线开工,预计2026年三季度建成投产E50。恩捷股份硫化物固态电解质材料项目一期获环评批复,建成后年产10吨E46。赛科动力已建成年产30吨固态电解质试制线并批量供货E22。

电芯量产线和中试线同步推进。比亚迪深圳坪山硫化物全固态电池中试线已于2026年2月投产,设计年产能2GWhE10E48。孚能科技60Ah硫化物全固态电池中试线开工,目标能量密度500Wh/kg以上,预计2026年底下线E41。利元亨向头部车企客户交付的全固态电池整线项目完成交付并实现阶段性验收,另获两家头部电池客户固态电池关键机型及中试线订单E55。

从备案项目看后续产能。当升科技(常州)新材料有限公司年产3000吨固态电解质材料生产线已备案,其中含1000吨/年硫化物固态电解质E44。推断:2026-2027年该项目和已开工项目建成后,整线设备和检测设备订单将明显增加。

四、技术与标准加速收敛,硫化物路线获政策背书

技术与标准加速收敛,硫化物路线获政策背书。宁德时代宜宾全固态中试线首批样品能量密度突破500Wh/kg、循环寿命超1000次E87;全固态电池国标正式立项,硫化物路线获工信部专项资金重点支持E21。该路线在能量密度和循环寿命上已进入产业化验证阶段。

孚能科技第一代硫化物全固态电池能量密度400Wh/kg已推出,第二代500Wh/kg完成技术开发,60Ah电芯预计2026年底下线E56。博力威干法全极片硫化物全固态电池在低堆叠压力(<10MPa)下0.5C循环500次后容量保持率接近99%E58。数据表明低堆叠压力下循环性能稳定。

成本端,硫化物电解质成本已下降超35%E89,全固态正由技术可行走向经济可行E93。当升科技开发氯碘复合新型硫化物电解质并导入多家头部客户批量验证,全固态用超高镍多元材料、富锂锰基材料实现20吨级以上批量供货E57。材料供应链开始放量,成本下降趋势明确。

标准体系同步完善。电动汽车用固态电池术语和分类国家标准正式发布,统一液态、混合固液、全固态三类定义E36。《全固态电池判定方法》团体标准已发布E51;《电动汽车固态电池用固体电解质技术规范》国家标准立项E54;IEC国际标准由中国牵头立项E53。标准覆盖判定、测试与材料,降低硫化物路线产业化不确定性。

五、参与度上升但资本市场未拥挤,提前布局窗口较好

硫化物全固态电池产业参与度上升,但资本市场未拥挤,提前布局窗口较好。公告提及“硫化物电解质”的上市公司从前一年10家E4增至近一年22家E4(见图3);同期固态电池概念板块近1年涨跌-0.34%E61、近3个月-17.22%E61。产业热度未传导至二级市场。

更多公司正式布局,公告条数从前一年31条E4增至近一年60条E4。但固态电池概念板块近3个月下跌17.22%E61,近90天直接相关券商研报仅9篇E61,表明二级市场关注度低。这一背离意味着先行者优势较大。

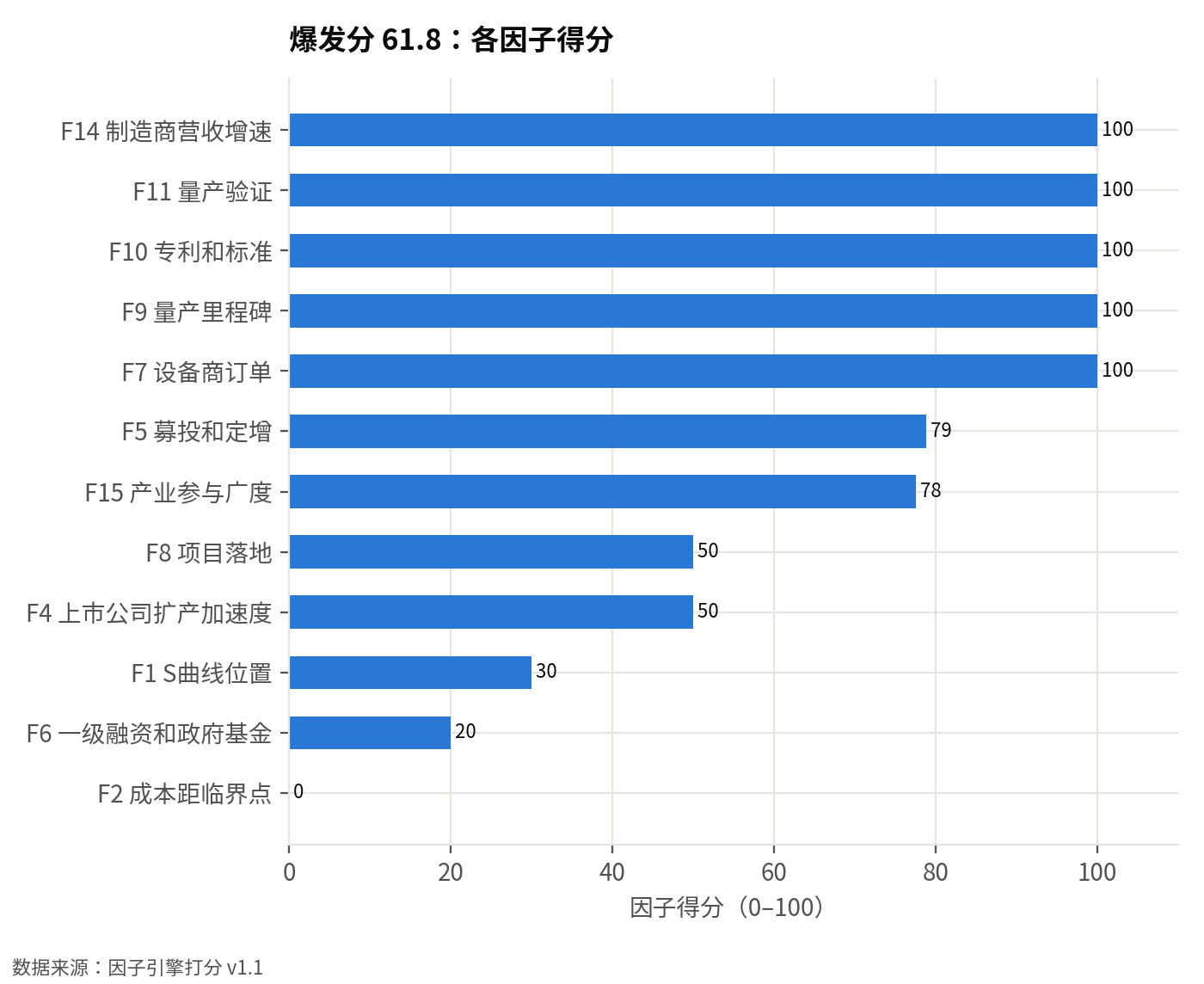

因子引擎显示爆发分61.8(见图4)、前瞻性分69(见图4),结论为“潜力高且未拥挤”(见图4)。推断:当前二级市场尚未充分定价,提前布局的企业可能获得技术卡位和估值溢价。该判断基于现有公告和行情数据,产业化进度仍需跟踪。

在公告中提及「硫化物电解质」的上市公司数:从 10 家增加到 22 家(+120%),更多产业链公司在正式公告里布局该技术
图3 在公告中提及「硫化物电解质」的上市公司数从 10 家增加到 22 家(+120%),更多产业链公司在正式公告里布局该技术
因子引擎各因子得分(0–100):爆发分 61.8,前瞻性分 69,结论:重点:潜力高且未拥挤
图4 因子引擎各因子得分(0–100)爆发分 61.8,前瞻性分 69,结论:重点:潜力高且未拥挤

反方论证与验证信号

这个判断可能错在哪里

  • 成本仍为液态4.2倍,预计2035年才打平,车企大规模采用意愿存疑 E40。
  • 尚未进入终端装车,渗透率无数据,主流厂商2026-2027中试定型,2030才可能规模化,未来1-3年可能只是中试线投资而非全面爆发 E39。
  • 二级市场概念板块近3个月跌17.22%,近90天研报仅9篇,资本冷却可能影响后续扩产融资 E61。
  • 部分公告混淆固态电池技术路线,如东方锆业募资实为氧化物固态电解质,并非硫化物,需警惕项目真实性 E62E63。

接下来要盯的信号

  • 2026Q4:比亚迪重庆璧山20GWh量产线是否按计划开工并释放设备订单 E25E32;孚能科技60Ah全固态电池是否按计划下线 E41。
  • 2027H1:宁德时代宜宾中试线小批量装车验证结果公布 E87;万吨级高纯硫化锂产线建设进度(安庆项目)是否达预期 E88。
  • 2027全年:设备商合同负债和制造商资本开支同比是否保持>30%增长,验证产线投资持续性 E1E2。

附录 证据清单

正文上标对应下表。A 级:公告、财报、政府文件、环评招投标;B 级:券商研报、行业协会;C 级:媒体。

编号内容来源日期等级
E1设备商合同负债(期末,按纯度加权):2026-06-30 为 26.73 亿元,上年同期 18.81 亿元,同比 +42%。样本公司:先导智能、利元亨、纳科诺尔、曼恩斯特、海目星AKShare 汇总上市公司定期报告2026-06-30A
E2制造商资本开支(年初至今累计,按纯度加权):2026-06-30 为 8.27 亿元,上年同期 5.12 亿元,同比 +62%。样本公司:道氏技术、天赐材料、当升科技、上海洗霸、国轩高科、赣锋锂业AKShare 汇总上市公司定期报告2026-06-30A
E3制造商营业收入(年初至今累计,按纯度加权):2026-06-30 为 48.53 亿元,上年同期 25.93 亿元,同比 +87%。样本公司:道氏技术、天赐材料、当升科技、上海洗霸、国轩高科、赣锋锂业AKShare 汇总上市公司定期报告2026-06-30A
E4巨潮资讯公告全文中提及「硫化物电解质」的上市公司:截至 2026-09-28 的近一年 22 家、公告 60 条;前一年 10 家、公告 31 条巨潮资讯全文检索2026-09-28A
E10[中试线] 比亚迪:深圳坪山的硫化物全固态电池中试线已经在2026年2月正式投产,设计年产能2GWh(产能:2GWh)比亚迪固态电池明年上车,但先别急着高兴 - 今日头条Loading.2026-02-01C
E11[中试线] 天齐锂业:针对下游硫化物固态电解质对硫化锂的需求,公司年产50吨硫化锂中试项目已实质落地并动工(产能:年产50吨硫化锂)天齐锂业:关于“质量回报双提升”行动方案的进展公告2026-03-28A
E16[中试线] 容百科技:硫化物电解质材料粒度及离子电导率性能处于行业领先水平,目前正在推进中试线建设(产能:硫化物电解质中试线)容百科技:2025年年度报告2026-04-11A
E20[订单定点] 相关企业:固态中标整线项目+干法推出整体方案,2025年度新签订单4.30亿元北交所首次覆盖报告:固态中标整线项目+干法推出整体方案,2025年度新签订单4.2026-07-21B
E21[政策规划] 相关企业:全固态电池国标正式立项,硫化物路线获工信部专项资金重点支持全固态进入工艺攻坚期,高能数造干法工艺实验线助力研发提速-新闻-能源资讯-中国能2026-07-22A
E22[量产交付] 赛科动力:已建成年产30吨的固态电解质试制线,产品已向行业头部企业批量供货(产能:年产30吨)行进中国丨宜宾“新生”从“一白一黑”到“一蓝一绿”2026-07-24A
E24[首条量产线] 国轩控股集团:国轩控股集团年产2万吨固态电池关键材料项目在安徽安庆启动,行业首条万吨级高纯硫化锂量产线(产能:年产2万吨)电力设备行业跟踪周报:锂电储能需求向好估值低、AIDC和人形潜力可期2026-08-03B
E25[扩产投资] 比亚迪:比亚迪重庆璧山20GWh全固态量产线三季度开工(产能:20GWh)8月锂电排产超预期,电池板块景气验证2026-08-26B
E26[首条量产线] 相关企业:全球首条万吨级高纯硫化锂产线在安庆动工、计划2027年全面建成(产能:万吨级高纯硫化锂)8月锂电排产超预期,电池板块景气验证2026-08-26B
E29[融资] 赛科动力:赛科动力完成数亿元A轮融资 中金资本等领投赛科动力完成数亿元A轮融资 中金资本等领投2026-08-26B
E32[扩产投资] 比亚迪:重庆璧山的20GWh量产线也计划在2026年三季度动工,2027年一季度争取实现小批量装车(产能:20GWh)比亚迪固态电池明年上车,但先别急着高兴 - 今日头条Loading.2026-09-14C
E33[订单定点] 利元亨:另获两家头部客户关键机型及中试线订单,目前在厂内装配利元亨:广东利元亨智能装备股份有限公司投资者交流记录表(2026年9月15日)2026-09-15A
E34[扩产投资] 相关企业:2GWh产线有序建设中。企业规划五年内将实现硫化锂年产能5万吨、硫化物固态电解质产能10万吨(产能:2GWh产线)固态电池行业标准矩阵加速形成2026-09-18A
E36[政策规划] 相关企业:电动汽车用固态电池术语和分类国家标准正式发布,统一液态、混合固液、全固态三类定义机械设备周观点:船舶订单及船价持续景气,人形机器人关注特斯拉量产进展2026-09-21B
E39量产阶段:未量产;渗透率:未查到公开数据。口径:硫化物全固态电池尚未进入终端装车/规模化应用阶段;主流电池厂商2026-2027年开始中试定型或小批量试产,行业普遍预期2030年左右才可能进入规模化商用。因无公开的终端装车渗透率统计,渗透率填 null。金银河2026年度向特定对象发行A股股票募集资金使用可行性分析报告2026-09A
E40成本约为液态锂离子电池(磷酸铁锂)的 4.2 倍;近 3 年平均年降本 未查到%;机构预计成本打平年份:2035网通社(凤凰网):全固态电芯成本1.6-2.2元/Wh,为主流磷酸铁锂(0.39C
E41孚能科技「硫化物全固态电池中试线(60Ah,目标能量密度500Wh/kg以上)」:阶段 开工;投资额 未披露;产能 60Ah硫化物全固态电池预计2026年底下线硫化物全固态电池中试线(60Ah,目标能量密度500Wh/kg以上)2026-09-24A
E42天齐锂业「年产50吨硫化锂中试项目」:阶段 开工;投资额 未披露;产能 年产50吨硫化锂中试项目正在施工,预计2026年下半年竣工年产50吨硫化锂中试项目2026-08-27A
E44当升科技(常州)新材料有限公司「年产3000吨固态电解质材料生产线(含1000吨/年硫化物固态电解质)」:阶段 项目备案;投资额 未披露;产能 2000吨/年氧化物固态电解质、1000吨/年硫化物固态电解质年产3000吨固态电解质材料生产线(含1000吨/年硫化物固态电解质)2025-10-29C
E46玉溪恩捷前沿新材料科技有限公司(恩捷股份)「硫化物固态电解质材料生产项目(一期)」:阶段 环评批复;投资额 未披露;产能 一期建成后年产10吨硫化物固态电解质硫化物固态电解质材料生产项目(一期)2026-05-06C
E48比亚迪「重庆璧山硫化物全固态电池量产线(首期20GWh)」:阶段 开工;投资额 未披露;产能 首期规划20GWh,计划2026年三季度开工;深圳坪山硫化物全固态中试线(约2GWh)已于2026年2月投产重庆璧山硫化物全固态电池量产线(首期20GWh)2026-09-23C
E49国轩高科「金石全固态电池2GWh产线」:阶段 开工;投资额 未披露;产能 金石全固态电池能量密度突破400Wh/kg,2GWh产线有序建设中金石全固态电池2GWh产线2026-09-18C
E50天赐材料「百吨级硫化锂及固态电解质中试产线」:阶段 开工;投资额 未披露;产能 百吨级硫化锂及固态电解质中试产线,预计2026年三季度建成投产百吨级硫化锂及固态电解质中试产线2026-07-20C
E51《全固态电池判定方法》(T/CSAE 434-2025)(发布)《全固态电池判定方法》(T/CSAE 434-2025)2025-05-22B
E53《电动汽车驱动用二次锂离子电池固态电池应用指南、测试项目及条件》(IEC国际标准,中国牵头)(立项)《电动汽车驱动用二次锂离子电池固态电池应用指南、测试项目及条件》(IEC国际标准2026-08-24C
E54《电动汽车固态电池用固体电解质技术规范》(国家标准)(立项)《电动汽车固态电池用固体电解质技术规范》(国家标准)2025-12-31C
E55利元亨:向头部车企客户交付的全固态电池整线项目完成交付并实现阶段性验收;另获两家头部电池客户固态电池关键机型及中试线订单向头部车企客户交付的全固态电池整线项目完成交付并实现阶段性验收;另获两家头部电池2026-09-22A
E56孚能科技:第一代硫化物全固态电池(400Wh/kg)已推出,第二代(500Wh/kg)完成技术开发;60Ah硫化物全固态电池预计2026年底下线第一代硫化物全固态电池(400Wh/kg)已推出,第二代(500Wh/kg)完成2026-09-24A
E57当升科技:开发出氯碘复合新型硫化物电解质,已导入多家头部客户批量验证;全固态用超高镍多元材料、富锂锰基材料实现20吨级以上批量供货开发出氯碘复合新型硫化物电解质,已导入多家头部客户批量验证;全固态用超高镍多元材2025-10-29C
E58博力威:开发干法全极片硫化物全固态电池,低堆叠压力(<10MPa)下稳定运行,0.5C循环500次后容量保持率接近99%开发干法全极片硫化物全固态电池,低堆叠压力(<10MPa)下稳定运行,0.5C循2026-05-11A
E61近 90 天与本行业直接相关的券商研报 9 篇;固态电池概念板块近 1 年涨跌 -0.34%、近 3 个月 -17.22%AKShare 研报列表、概念板块行情2026-10-04A
E62原文未出现“硫化物全固态电池”或“硫化物电解质”表述;相关表述为“固态电池”“半固态电池”和“以锆为基材的氧化物固态电解质”。东方锆业:募集说明书(申报稿)(原文)2026-09-05A
E63原文称2026年被业内普遍认定为半固态电池量产元年,以锆为基材的氧化物固态电解质已成为固态电池产业化进程中的关键技术路线之一。东方锆业:募集说明书(申报稿)(原文)2026-09-05A
E87宁德时代宜宾全固态中试线8月正式通线,硫化物路线首批样品能量密度突破500Wh/kg、循环寿命超1000次,规划2027年小批量装车验证。8月锂电排产超预期,电池板块景气验证(原文)2026-08-26B
E88全球首条万吨级高纯硫化锂产线在安庆动工,计划2027年全面建成。8月锂电排产超预期,电池板块景气验证(原文)2026-08-26B
E89硫化物电解质成本已下降超35%。8月锂电排产超预期,电池板块景气验证(原文)2026-08-26B
E93硫化物电解质成本已下降超35%,全固态正由技术可行走向经济可行。券商晨会观点速递(原文)2026-08-26B
